太陽光パネル設置前の屋根塗装

2023/03/27

AOIEの太陽光パネル+蓄電池の工事2回目。前回足場の組み立てが完了し本日は屋根塗装。家が築6年ぐらいで、太陽光パネルを張ると屋根塗装が大変になるため、塗装してからパネルを設置した方良いとのことで。

3/24:足場組立
3/27:屋根塗装 ★
3/28:電気設備設置
3/29:太陽光パネル設置
4/9:配線工事
4/15:足場撤去

朝8時から始まり12時には完了

朝8時ごろに職人が来て塗装が開始、お昼ごろには完了したとのことで帰っていきました。早い。

夜に調べてみると早すぎないと気になる

なんか塗装早いなと思い夜に屋根塗装について調べてみました。すると

  • 一般的に屋根塗装は3度塗りを行う。下塗り、中塗り、上塗り。
  • 各塗装ごとに半日は乾燥の時間をとるのが普通
  • 感想の時間をとらないと、2~3年で塗装がはがれてしまう可能性がある
  • 通常は1~2日かかる。

という情報が多く、やはり3時間で終わるのは早いと思い問い合わせしてみました。

速乾シンナーを使って早かったとか

もともと塗装を26日、パネル設置を28日に行う予定だったのですが、26日が雨天のため27日に塗装を延期しました。塗装からパネル設置までの期間がなく、塗装の工期を早めるために速乾シンナーを混ぜ感想を早めたとのことでした。

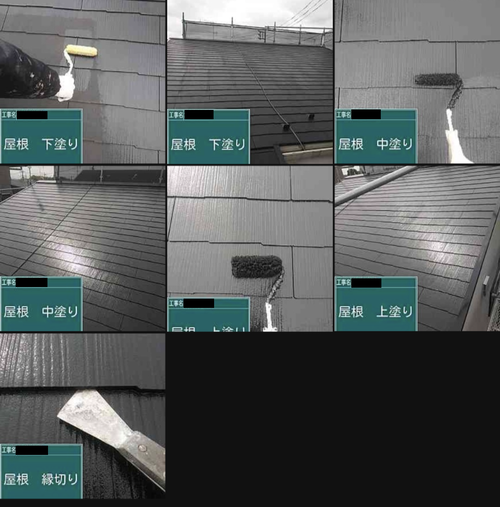

工事の写真を送ってくれたのと、何かあっても保証はするとのことでいったんパネル設置も進めることに。
